Celec avanza en la instalación de 110 MW para reforzar la energía eléctrica en Ecuador

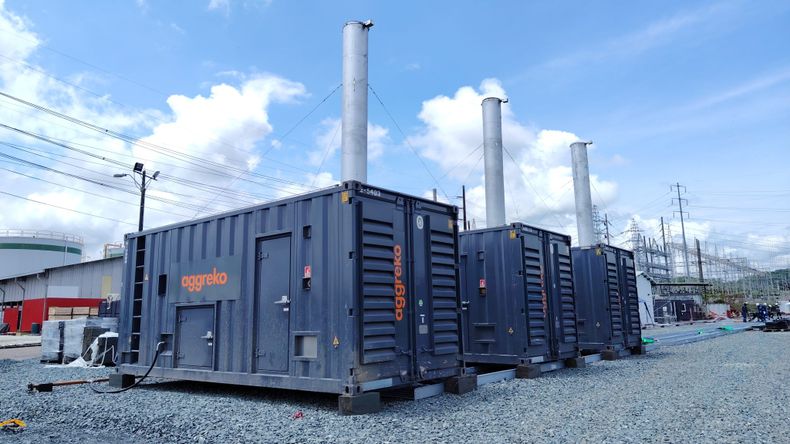

Celec prevé incorporar desde noviembre nueva capacidad de energía eléctrica en Ecuador, con equipos térmicos instalados en Santa Elena, Guayas y Manabí.

En pocas palabras

  • Celec EP: Incorporará 110 MW de energía eléctrica en Ecuador con equipos térmicos.
  • Ubicaciones: Las instalaciones se realizan en Santa Elena, Pascuales (Guayas) y Jaramijó (Manabí).
  • Plazo: La nueva capacidad estará disponible a partir de noviembre de 2026, según informó el Ministerio.
Resumen generado por Thinkindot AI

El Gobierno de Ecuador avanza en la instalación de equipos de generación térmica alquilados que aportarán 110 megavatios (MW) al Sistema Nacional Interconectado (SNI). La Corporación Eléctrica del Ecuador (Celec EP) prevé que esta capacidad esté disponible desde noviembre de 2026, según informó el Ministerio de Ambiente y Energía este 27 de octubre.

Los trabajos se desarrollan en tres puntos del país: junto a las centrales Santa Elena II y III, en la provincia de Santa Elena; en Pascuales, al norte de Guayaquil; y junto a la Central Termoeléctrica Jaramijó, en Manabí.

La incorporación de esta potencia busca reforzar la capacidad de generación eléctrica y contribuir al abastecimiento de la demanda nacional. Sin embargo, los equipos todavía están en proceso de montaje e instalación.

Santa Elena y Pascuales concentran 95 MW

En Santa Elena se instalan equipos que aportarán 45 MW de potencia. Alrededor de 70 técnicos trabajan en las labores mecánicas, eléctricas, electrónicas y de obra civil para poner en funcionamiento las unidades, diseñadas para operar con diésel.

El proyecto contempla el montaje, la conexión al sistema eléctrico, la puesta en marcha y el mantenimiento de los equipos. Celec había informado a inicios de octubre sobre el traslado de 52 motores destinados a esta instalación, cuya operación comercial estaba prevista para noviembre.

En Pascuales, junto a la central Enrique García, se instalan otros 50 MW mediante 56 grupos electrógenos: 51 operativos y cinco de reserva. Según el Ministerio, 50 de estos equipos ya se encuentran en el sitio y el resto llegará en los próximos días.

En esta zona también se adecuan las plataformas para los generadores y el transformador principal. Los trabajos incluyen tuberías para el combustible, bandejas para el cableado y estructuras para conectar la instalación a la red eléctrica de 230 kilovoltios (kV).

Manabí incorporará 15 MW mediante equipos alquilados

En la provincia de Manabí comenzó el montaje de 17 unidades de generación térmica junto a la Central Termoeléctrica Jaramijó. El proyecto aportará 15 MW de potencia al sistema eléctrico nacional.

Las labores comprenden obras civiles, mecánicas, electrónicas y eléctricas, además de la conexión a la red de 13,8 kV. El contrato también incluye la puesta en marcha, el mantenimiento y el posterior desmontaje de los equipos.

Con estos tres proyectos, la potencia prevista suma 110 MW: 45 MW en Santa Elena, 50 MW en Pascuales y 15 MW en Jaramijó.

La generación térmica utiliza equipos que producen electricidad mediante la combustión de un combustible, en este caso diésel para las unidades de Santa Elena. A diferencia de las centrales hidroeléctricas, no depende directamente del caudal de los ríos, aunque sí requiere disponibilidad de combustible y condiciones adecuadas de operación.

La capacidad adicional se incorporará al sistema una vez que concluyan la instalación y las pruebas necesarias para su funcionamiento.
